Revamping & Repowering Impianti Fotovoltaici

Ingegneria dell'ammodernamento: procedure amministrative GSE, adeguamenti normativi ARERA, sostituzione componenti e rigenerazione delle prestazioni per impianti in Conto Energia e di mercato.

Revamping e Repowering: Definizione e Ingegneria dell'Intervento

Dopo 10-15 anni dall'installazione dei primi grandi parchi fotovoltaici e degli impianti residenziali incentivati con il Conto Energia (2005-2013), un'ampia quota del parco solare italiano presenta un marcato decadimento prestazionale dovuto all'invecchiamento dei componenti, a difetti di fabbricazione dell'epoca o all'obsolescenza tecnologica degli inverter. L'ammodernamento ingegneristico di un impianto fotovoltaico si divide in due categorie operative ben distinte:

  • Revamping (Rinnovamento Tecnologico): Consiste nella sostituzione parziale o totale dei componenti guasti, obsoleti o degradati (moduli, inverter, quadri elettrici, sezionatori) con apparecchiature moderne di pari o superiore qualità, al fine di ripristinare le prestazioni nominali originarie senza variare la potenza nominale complessiva autorizzata dell'impianto.
  • Repowering (Potenziamento della Capacità): Oltre al rinnovamento dei componenti, sfrutta la maggiore efficienza delle celle moderne per **incrementare la potenza nominale complessiva in DC ed AC** all'interno della medesima superficie occupata o sagoma dell'edificio, massimizzando l'immissione in rete e l'autoconsumo.
Confronto tra vecchi moduli fotovoltaici al policristallo e nuovi moduli TOPCon ad alta efficienza

Figura 1: Sostituzione di moduli policristallini degradati da 230 Wp con moderni moduli TOPCon da oltre 580 Wp a parità di ingombro.

Le Cause Tecniche dell'Intervento: Quando il Revamping è Indispensabile

L'opportunità ingegneristica di procedere ad un intervento di revamping nasce dal riscontro di specifiche patologie o inefficienze riscontrate in fase di manutenzione ed analisi O&M:

1. Delaminazione, Snorkeling e PID (Potential Induced Degradation)

Molti moduli al silicio policristallino o monocristallino installati tra il 2007 e il 2012 soffrono di grave delaminazione dell'incapsulante EVA, penetrazione di umidità con ossidazione dei busbar e degrado indotto da potenziale (PID). Questo fenomeno provoca dispersioni di corrente verso terra che abbattono drasticamente la tensione di stringa ($V_{mp}$) e causano continui blocchi dell'inverter per scarso isolamento ($R_{iso}$).

2. Inverter Fuori Produzione, Senza Garanzia e Inadeguati alle Delibere ARERA

Gli inverter di prima generazione presentano trasfomatori a bassa frequenza ingombranti, basse efficienze di conversione (92-94%) ed un tasso di guasto elevatissimo legato all'usura dei condensatori elettrolitici. Inoltre, la mancanza di ricambi sul mercato e l'obbligo di adeguamento alle delibere **ARERA (es. Delibera 595/2014/R/eel e Allegato A70 Terna)** per il supporto della frequenza di rete rendono la sostituzione dell'inverter una scelta tecnicamente ed economicamente obbligata.

3. Fenomeni di Hot-Spot Incontrollati e Rischio Incendio

Celle danneggiate o diodi di bypass in cortocircuito permanente generano elevati surriscaldamenti locali (Hot-Spot superiori a 120-140°C) che possono bruciare il backsheet posteriore e provocare archi elettrici con rischio d'incendio delle coperture industriali.

Quadro Normativo GSE: Le Regole per gli Impianti in Conto Energia

Per gli impianti che beneficiano delle tariffe incentivanti del **Conto Energia (dal 1° al 5° Conto Energia)**, l'intervento di revamping deve essere eseguito nel rigoroso rispetto delle **"Regole Applicative per la gestione degli interventi di modifica sugli impianti fotovoltaici" pubblicate dal GSE** (ai sensi del D.M. 23 giugno 2016 e ss.mm.ii.):

  • Interventi Significativi e Non Significativi: Il GSE classifica gli interventi in base al loro impatto. La sostituzione dell'inverter o la sostituzione di moduli per una potenza inferiore o uguale al 20% della potenza dell'impianto (per impianti fino a 20 kW) rientra tra gli interventi non significativi. La sostituzione totale dei moduli o incrementi superiori costituiscono interventi significativi che richiedono comunicazione formale al GSE entro 60 giorni dal completamento dei lavori.
  • Origine e Certificazione dei Nuovi Moduli: I moduli fotovoltaici installati in sostituzione devono possedere certificazioni di fabbrica aggiornate (IEC 61215, IEC 61730) ed essere prodotti da aziende aderenti a sistemi di gestione del rifiuto AEE (smaltimento RAEE fotovoltaico). Per mantenere le maggiorazioni di tariffa "Made in EU" ove presenti, occorre impiegare componenti certificati prodotti all'interno della Comunità Europea.
  • Soglie di Potenza e Variazione Nominali: Per mantenere intatta la tariffa incentivante originaria, la potenza nominale del nuovo campo fotovoltaico non può superare la potenza originaria incentivata (è tollerato un incremento massimo compreso tra il +1% e il +5% dovuto esclusivamente al mismatching ed al taglio commerciale dei nuovi moduli). L'eventuale potenza aggiuntiva installata in Repowering dovrà essere misurata tramite un contatore di produzione dedicato e remunerata a prezzi di mercato o in autoconsumo.

💡 Come Scegliere i Moduli Giusti per il Revamping?

La scelta del pannello fotovoltaico ideale per un intervento di revamping o repowering richiede la valutazione delle dimensioni meccaniche per riutilizzare le strutture esistenti, della compatibilità di tensione con gli inverter e della reputazione del produttore. Abbiamo preparato una guida specifica con l'analisi delle nuove tecnologie e della classifica mondiale dei produttori Tier 1.

Leggi la Guida alla Scelta dei Pannelli Fotovoltaici e Classifica Tier 1 →

Iter Operativo e Sincronizzazione con Portale Terna GAUDÌ

L'esecuzione di un intervento di Revamping professionale richiede una precisa sequenza di adempimenti ingegneristici e burocratici per evitare la sospensione delle convenzioni GSE o sanzioni da parte del distributore di rete:

  1. Audit Energetico Preliminare e Rilievo Strutturale: Verifica dello stato di degrado dei moduli esistenti tramite curve I-V e termografia, verifica della tenuta meccanica delle strutture di ancoraggio a terra o su tetto e verifica della sezione dei cavi di stringa originari.
  2. Progettazione Elettrica e Verifica Compatibilità: Scelta dei nuovi moduli e ricalcolo delle stringhe (tensione Voc a freddo e corrente Imp) per garantire il perfetto accoppiamento con le finestre MPPT dei nuovi inverter.
  3. Sostituzione Componenti e Smaltimento RAEE: Rimozione dei vecchi moduli e tracciabilità del processo di smaltimento mediante il conferimento a consorzi RAEE autorizzati con emissione del formulario FIR (Fondamentale per la rendicontazione GSE).
  4. Aggiornamento Portale Terna GAUDÌ e Comunicazione GSE: Aggiornamento delle schede tecniche dei componenti registrati sul sistema GAUDÌ di Terna, invio del regolamento di esercizio aggiornato al Distributore di Rete locale e caricamento della pratica di adeguamento sul portale GSE entro 60 giorni.

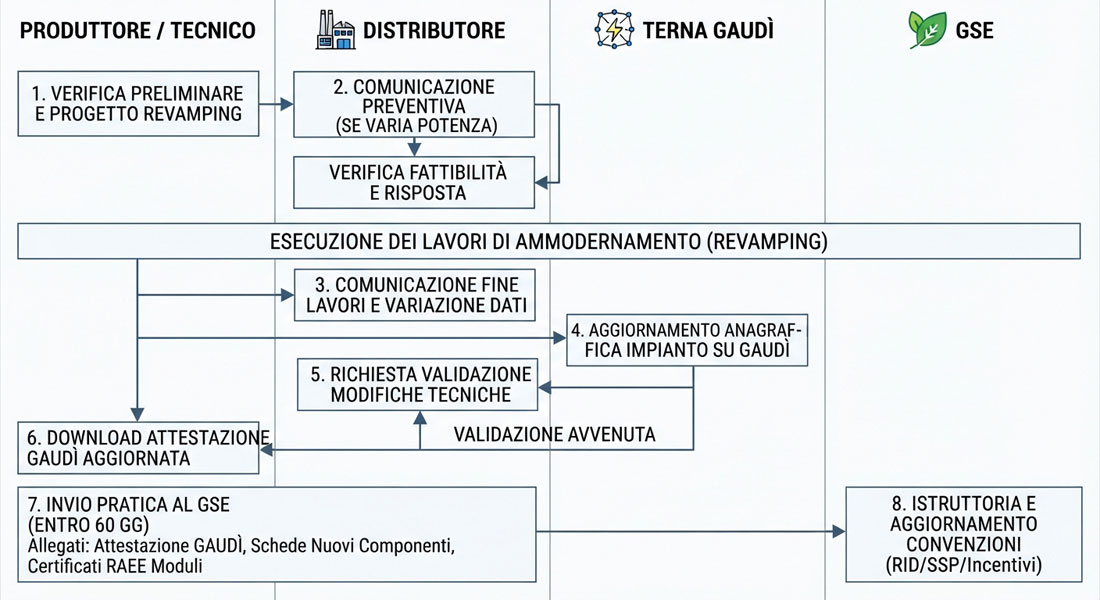

Schema di flusso dell iter autorizzativo e procedurale di Revamping verso GSE e Terna GAUDI

Figura 2: Flusso procedurale per la gestione delle pratiche di Revamping tra Distributore, Terna GAUDÌ e GSE.

Flusso Procedurale Dettagliato Passo dopo Passo

Passo 1: Il Distributore di Rete (Portale Produttori)

La prima verifica si effettua sul portale del Distributore locale.

• Comunicazione Preventiva (Opzionale): Va inoltrata se l'intervento di revamping comporta variazioni alla potenza nominale immessa in rete o modifiche all'infrastruttura di connessione esistente.

• Fine Lavori di Variazione: Una volta installati i nuovi componenti (inverter, moduli, batterie), si invia la comunicazione di fine lavori sul portale del distributore allegando gli schemi elettrici aggiornati e la dichiarazione di conformità (DiCo). Il Distributore aggiorna i registri interni e la potenza sul punto di prelievo.

Passo 2: Terna GAUDÌ (Aggiornamento Unità di Produzione)

Il sistema Terna GAUDÌ funge da registro anagrafico centrale dell'impianto ed è strettamente interconnesso al codice POD e al Distributore.

• Modifica dell'Unità di Produzione (UP): Il Produttore non deve creare una nuova anagrafica. Accede alla scheda dell'impianto esistente in GAUDÌ e inserisce i nuovi dati tecnici derivanti dal revamping (es. variazione del numero/modello dei moduli o del modello dell'inverter, inserimento di nuovi numeri di matricola).

• Validazione: Il Distributore locale valida le modifiche tecniche inserite su GAUDÌ.

• Emissione del Documento: Una volta validato lo stato, il portale permette il download della nuova "Attestazione Terna GAUDÌ" aggiornata, documento obbligatorio da presentare successivamente.

Passo 3: Il GSE (Mantenimento e Monitoraggio)

La notifica al GSE è la fase più critica, specialmente se l'impianto gode del Conto Energia.

• Termine dei 60 giorni: Per impianti di potenza superiore a 3 kW, la comunicazione di avvenuta modifica strutturale va inviata al portale GSE tassativamente entro 60 giorni dalla data di fine lavori.

• Documentazione da caricare sul portale:
-La nuova Attestazione Terna GAUDÌ.
-Relazione tecnica as-built dettagliata dell'intervento.
-Certificati dei nuovi moduli/inverter (es. conformità CEI 0-21 o CEI 0-16).
-Certificazioni di corretto smaltimento (o matricole dismesse) dei vecchi moduli fotovoltaici sostituiti nel rispetto delle norme sui RAEE.

• Verifica Limiti di Potenza: Il GSE verifica che la nuova potenza nominale non superi i limiti di tolleranza ammessi per non perdere le tariffe incentivanti originarie (incremento massimo del 5% per impianti fino a 20 kW e dell'1% per impianti sopra i 20 kW).

• Chiusura Istruttoria: Il GSE ratifica la modifica mantenendo attiva la convenzione commerciale (RID/SSP) o aggiornando il calcolo della tariffa incentivante sull'energia prodotta dal nuovo assetto tecnico.

Analisi Economica e Ritorno sull'Investimento (ROI del Revamping)

Perché un proprietario di un impianto industriale o di un parco a terra dovrebbe investire in un intervento di revamping? L'analisi finanziaria si basa sull'equazione del recupero di producibilità:

Parametro Economico/Tecnico Stato Pre-Revamping (Impianto Degradato) Stato Post-Revamping (Con Moduli N-Type)
Performance Ratio (PR) Impianto 55% - 68% 82% - 86%
Produzione Annua Specifica (Centro IT) 950 - 1.100 kWh / kWp 1.350 - 1.500 kWh / kWp
Mancati Ricavi da Tariffa Incentivante Fino al -30% dei ricavi previsti Recupero 100% della tariffa spettante
Tempo di Ritorno dell'Investimento (Payback) - 2.5 - 4.5 Anni

Considerando che gli impianti incentivati dal Conto Energia beneficiano ancora di tariffe omnicomprensive o premianti molto elevate (es. 0.28 - 0.40 €/kWh), recuperare un 20-30% di produzione perduta genera un flusso di cassa aggiuntivo in grado di ripagare l'intero costo dell'intervento di Revamping in **meno di 3-4 anni**, garantendo rendimenti finanziari netti elevatissimi per gli anni residui di incentivo.

Revamping con Integrazione di Sistemi BESS e Manutenzione

L'intervento di revamping rappresenta l'occasione ideale per integrare un sistema di accumulo industriale BESS (Battery Energy Storage System). L'abbinamento di nuovi inverter ibridi e batterie LFP consente non solo di riqualificare il generatore solare, ma di abilitare funzionalità avanzate di Peak Shaving e supporto di rete.

Per la gestione e la manutenzione continuativa degli impianti sottoposti a revamping nella zona della costa toscana e della Versilia, puoi fare riferimento al servizio specializzato di Manutenzione Impianto Fotovoltaico Versilia.
