Edilizia Libera e Semplificazione Burocratica
In base alla normativa italiana vigente, l'installazione di impianti fotovoltaici e solari termici sulle coperture degli edifici (o su strutture pertinenziate) rientra negli interventi di manutenzione ordinaria ed edilizia libera.
Questo significa che per la gran parte degli impianti residenziali e commerciali non è necessario richiedere un Permesso di Costruire o presentare pratiche edilizie complesse (CILA/SCIA), a patto che i pannelli siano posizionati aderenti o integrati nel tetto senza alterare la sagoma esistente.
Dettaglio delle Fasi del Diagramma
1. Inoltro Modello Unico - Parte I (Fase Preliminare): Il tecnico abilitato invia la richiesta al Gestore di Rete locale prima dell'inizio del cantiere. Il portale verifica la compatibilità tecnica della connessione e rilascia il via libera formale.
2. Lavori di Installazione (Fase Cantieristica): I tecnici procedono al montaggio meccanico delle strutture sul tetto, al posizionamento dei moduli fotovoltaici, dell'inverter e dei sistemi di sicurezza (quadri AC/DC).
3. Comunicazione di Fine Lavori - Parte II: A fine installazione si trasmette la seconda parte del Modello Unico, allegando la Dichiarazione di Conformità (DiCo) dell'impianto elettrico rilasciata dall'installatore e le foto delle apparecchiature.
4. Verifiche e Posa del Contatore (Fase Tecnica): Il Gestore di Rete fissa un appuntamento per il sopralluogo. Il tecnico verifica la conformità del sistema di protezione d'interfaccia e configura o installa il contatore di produzione (M2), necessario per conteggiare l'energia totale prodotta prima dei consumi di casa. Il contatore di scambio esistente viene invece riprogrammato come bidirezionale.
5. Attivazione Contratto GSE (Fase Commerciale): Ad attivazione avvenuta, il Gestore di Rete trasmette in automatico i dati al GSE, il quale invia al proprietario dell'impianto le credenziali per accedere al portale e sottoscrivere la convenzione commerciale per la valorizzazione dell'energia immessa (Ritiro Dedicato o Scambio sul Posto).

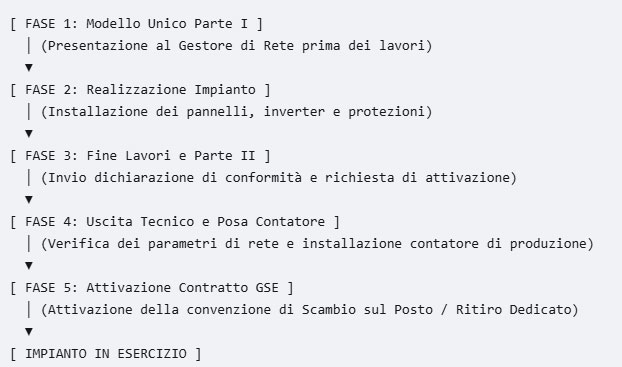

Figura 1: Fasi principali dell'iter amministrativo: inoltro Modello Unico, preventivo di connessione e attivazione GSE.
Il Modello Unico Semplificato (ARERA / Ministero)
Per velocizzare la procedura di allaccio alla rete elettrica pubblica, le autorità di regolazione mettono a disposizione il **Modello Unico Semplificato** (compilabile tramite il portale del gestore di rete locale, es. e-distribuzione):
- Parte I (Prima dell'Inizio Lavori): Il progettista o l'installatore invia i dati dell'impianto, lo schema elettrico unifilare e i dati del punto di consegna (POD). Il gestore comunica il preventivo di connessione o l'accettazione diretta.
- Parte II (A Fine Lavori): Ad installazione ultimata, si trasmette la Dichiarazione di Conformità (DiCo ai sensi del DM 37/08), il regolamento di esercizio e la conferma dell'avvenuta installazione a regola d'arte per ottenere l'allaccio effettivo e la posa del contatore di produzione.
Gestione dei Vincoli Paesaggistici e Centri Storici
Il quadro normativo per gli interventi in aree soggette a tutela paesaggistica (D.Lgs. 42/2004) è stato profondamente semplificato per favorire la transizione energetica:
- Vincolo Paesaggistico Generico (Edilizia Libera): Per la maggioranza degli immobili situati in aree vincolate, l'installazione di pannelli aderenti o integrati nel tetto con la stessa inclinazione della falda **è considerata edilizia libera e non richiede autorizzazione paesaggistica**.
- Vincolo Puntuale o Centro Storico ad Alto Pregio (Art. 136): L'Autorizzazione Paesaggistica Semplificata rimane obbligatoria solo per edifici dichiarati di notevole interesse pubblico o nei centri storici in cui i pannelli risultino visibili da punti di vista panoramici pubblici.
| Tipo di Immobile / Area | Procedura Edilizia | Iter di Connessione Rete |
|---|---|---|
| Edificio Ordinario (Fuori Vincolo) | Edilizia Libera (Manutenzione Ordinaria) | Modello Unico ARERA Semplificato |
| Area Vincolata Generica (Aderente alla Falda) | Edilizia Libera (Senza Autorizzazione Paesaggistica) | Modello Unico ARERA Semplificato |
| Vincolo Diretto Art. 136 / Centro Storico Visibile | Autorizzazione Paesaggistica Semplificata (Comune/Soprintendenza) | Procedura Ordinaria di Connessione + GSE |
Cosa Serve per Richiedere un Preventivo e Avviare le Pratiche?
Per permettere a un installatore o tecnico abilitato di avviare l'iter burocratico con il gestore di rete, è sufficiente fornire:
- Copia dell'ultima bolletta dell'energia elettrica (per verificare il codice POD e la potenza impegnata).
- Dati catastali identificativi dell'immobile (foglio, particella, subalterno).
- Documento di identità e codice fiscale del titolare dell'utenza elettrica.
Domande Frequenti (FAQ)
Serve il permesso di costruire per un impianto fotovoltaico sul tetto?
No, l'installazione di moduli aderenti o integrati al tetto rientra nel regime di edilizia libera e si attiva tramite il Modello Unico Semplificato.
Serve la paesaggistica se l'immobile è in zona con vincolo?
In caso di vincolo generico, se i moduli sono posizionati sulla falda con la stessa inclinazione, l'intervento è libero. L'autorizzazione serve solo per immobili vincolati in modo diretto (art. 136) o centri storici visibili.
